名張曽爾線工事状況11月1日

2011.11.02

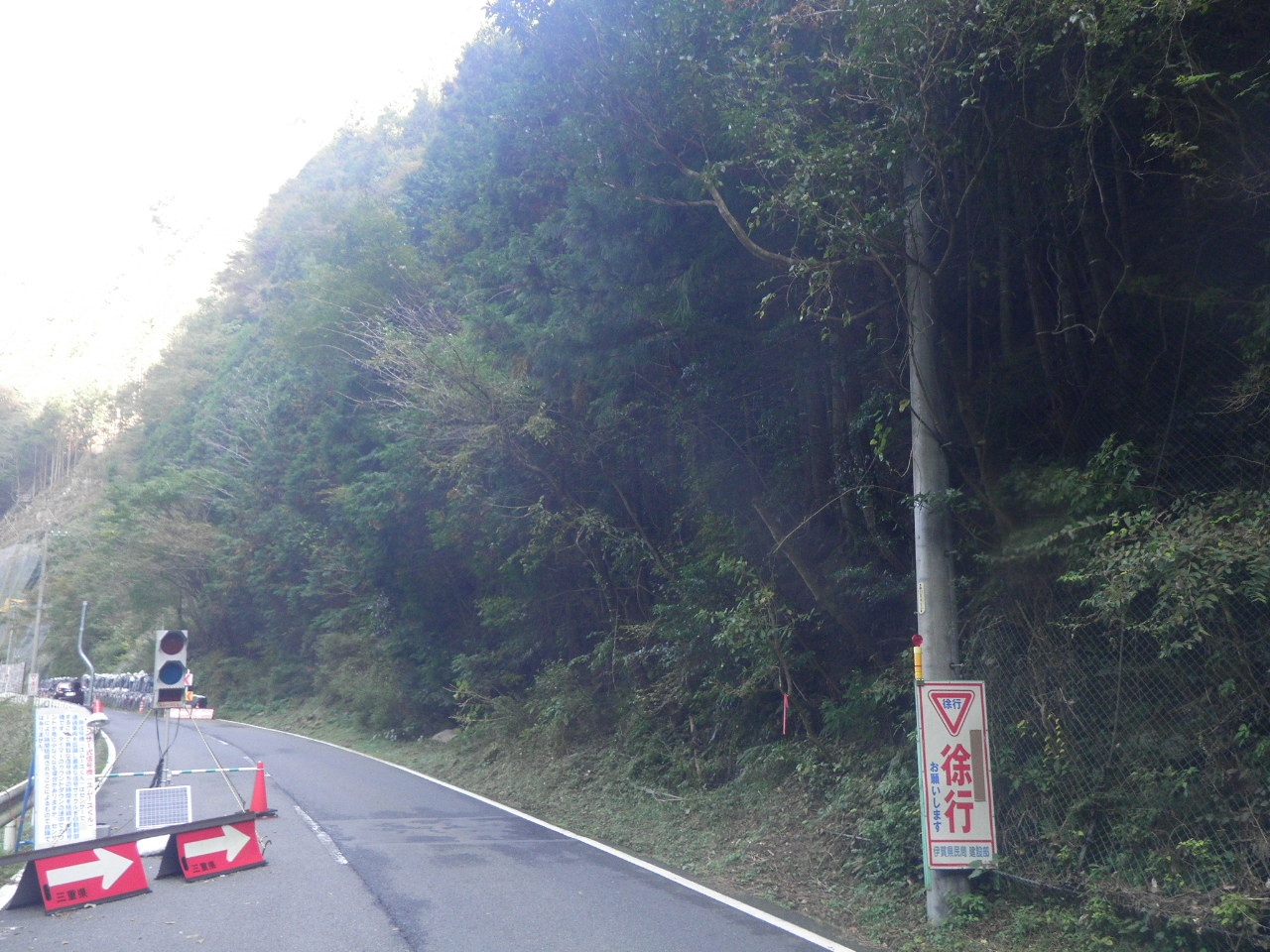

名張側名張側

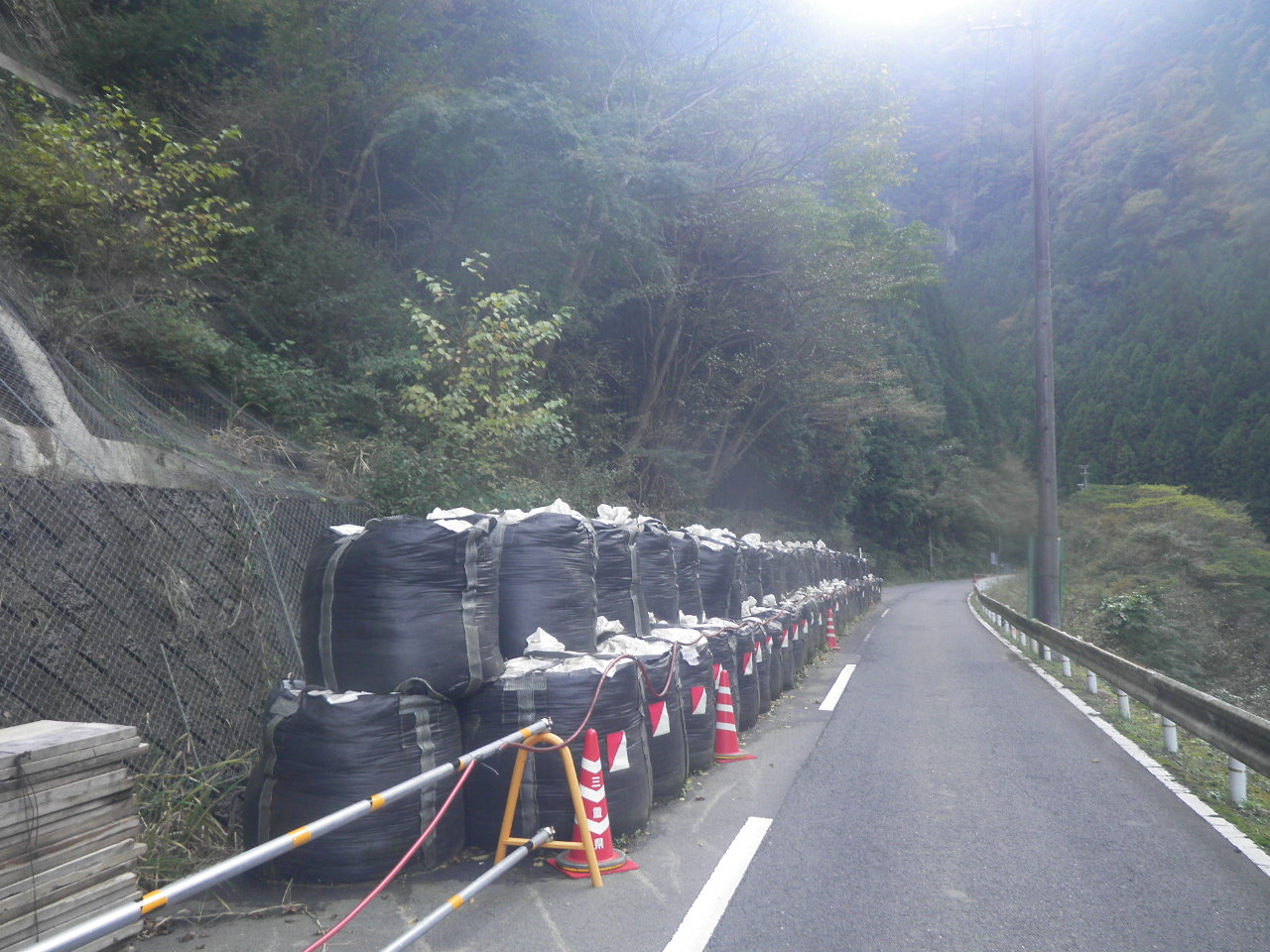

片側交互通行にご協力いただきました、ありがとうございます。

この度、当現場より100m上流(曽爾側)において、落石対策工事が発注され弊社が受注することができました。

この現場も同様に終日片側交互通行となりますので合わせてご協力をよろしくお願い致します。

曽爾側曽爾側

月間工程表月間工程表

竣工予定日は、平成24年7月初旬です。
